續上文《軟件項目管理(CMMI成熟度)實踐――之決策分析(1)》,決策評估結果以下。
(1)評估結果

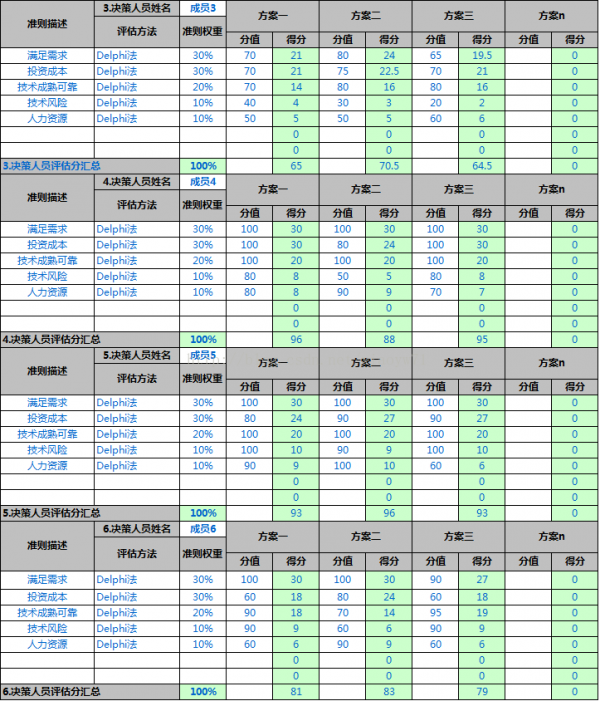

方案1:86.17,方案2:87.08,方案3:80.25
基于此評估結果,選擇方案2,也就是整合JavaEE平臺到系統中,提供系統前端開發技術能力,這也是廣大技術人員所期望的結果。
(2)分析結果
通過得分來看,方案2與方案1,相差不足1分,而且3個方案分數沒有拉開,是甚么緣由呢?
我初步分析是3個方案本身整體相差不大,即便方案2的技術優勢教明顯,但是,項目組團隊在其他方面仍不具有很好的掌控條件。
(3)此次決策分析進程心得
在可能技術方案選擇決策進程中,如果項目經理認為技術方案整體相差不大時,可以通過此方法,尊重技術人員的選擇,做其喜好的,對項目更有益。如果項目經理有足夠的資源,那末多是另種結果,何況沒有資源呢!
